Trên
địa bàn Đồng Nai có 6 công trình điện cao thế đang thi công đóng điện nhưng tất
cả đều bị vướng mặt bằng. Trong số này, có 2 công trình điện 500kV cung cấp
điện cho vùng dự án Sân bay Long Thành. Tình trạng này cần được giải quyết sớm
để đảm bảo tiến độ công trình, hiệu quả dự án đầu tư và nguồn điện.

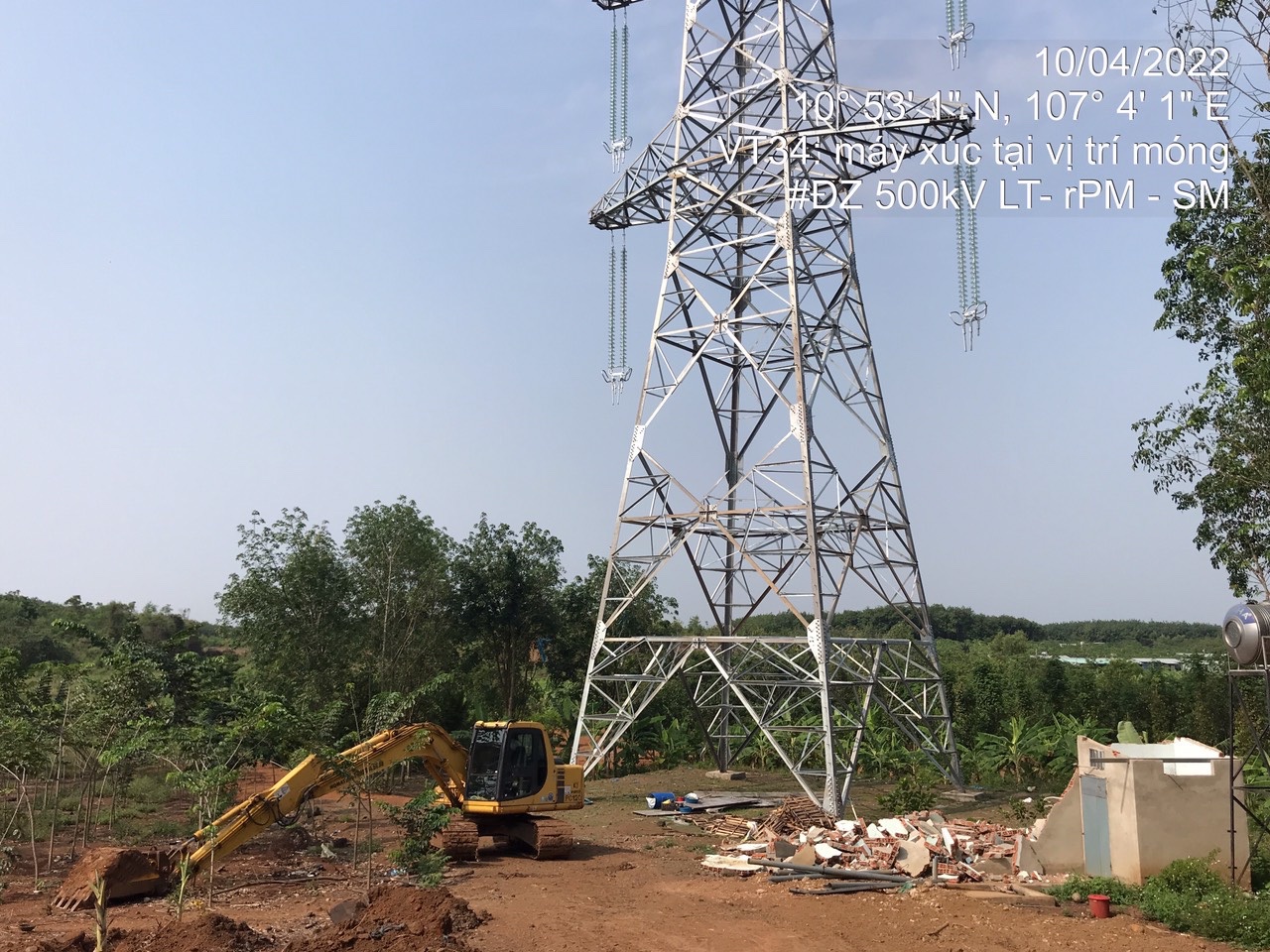

Thi công đường dây 500kV Long Thành - rẽ Phú Mỹ - Sông Mây đoạn qua H.Trảng Bom.
6
dự án vướng mặt bằng
Theo Ban Quản lý dự án các công
trình điện miền Nam, đơn vị đang thi công đóng điện 6 công trình điện cao thế
trên địa bàn tỉnh; dự kiến trong năm 2022, đơn vị sẽ khởi công thêm 6 công
trình mới. Các công trình đang thi công đều bị vướng một vài vị trí móng trụ
hoặc mặt bằng kéo dây. Điều này tác động đến hiệu quả nguồn vốn đầu tư, tiến độ
dự án và khả năng cung ứng điện cho các khu vực.
Trong các dự án đang thi công, có 2
công trình trọng điểm cung cấp điện cho vùng sân bay Long Thành là: đường dây
500kV Long Thành - rẽ Phú Mỹ - Sông Mây; Trạm biến áp 500kV Long Thành và các
đường dây đấu nối. “Các công trình này đều khởi công năm 2019. Đường dây kéo
dài, qua nhiều huyện, nhiều xã, chỉ cần vướng một vài trụ là không thể hoàn
thiện, đóng điện” - đại diện chủ đầu tư chia sẻ.
Liên quan đến công trình đường dây
500kV Long Thành - rẽ Phú Mỹ - Sông Mây, ông Đỗ Ngọc Nam, Phó chủ tịch UBND H.Trảng
Bom cho biết, đoạn qua H.Trảng Bom còn vướng 2 vị trí móng trụ chưa bàn giao
được mặt bằng vì chủ đất khiếu nại về giá và chính sách bồi thường. Huyện đã
giao cho các đơn vị rà soát thủ tục pháp lý, cần thiết huyện ban hành quyết
định cưỡng chế để bàn giao đất trong tháng 5.
Cũng tuyến đường dây 500kV Long
Thành - rẽ Phú Mỹ - Sông Mây, đoạn qua địa bàn H.Long Thành, hiện 25/25 vị trí
móng trụ đã được bàn giao cho chủ đầu tư thi công. Tuy nhiên, quá trình thi
công phát hiện có 2 vị trí móng trụ bị chồng lấn với đường cao tốc Biên Hòa -
Vũng Tàu; nhiều hộ dân nhận tiền đền bù nhưng chưa cho kéo dây thi công vì cho
rằng có sự chênh lệch giá đền bù ở H.Long Thành và H.Trảng Bom.
Đối với công trình Trạm biến áp
500kV Long Thành và các đường dây đấu nối, H.Long Thành đã giải phóng mặt bằng
vị trí thi công trạm biến áp nhưng đường dây đấu nối mới bàn giao được 36/56 vị
trí trụ.
Tương tự, 4 dự án 220kV qua các
huyện: Trảng Bom, Long Thành và TP.Biên Hòa, các địa phương gặp khó khăn trong
việc áp giá trình phê duyệt phương án bồi thường. Chủ đầu tư kiến nghị tỉnh
thành lập tổ công tác giải phóng mặt bằng cho 2 dự án điện 500kV, chỉ đạo các
địa phương quyết liệt trong công tác giải phóng mặt bằng dự án điện.
Hạ tầng điện phải đi trước một bước
Chi cục trưởng Chi cục Quản lý đất
đai (Sở TN-MT) Nguyễn Hồng Quế cho rằng, thủ tục, thời gian thẩm định giá, phê
duyệt giá, phê duyệt phương án bồi thường còn phức tạp và kéo dài. Khi UBND
tỉnh phê duyệt giá bồi thường, trong vòng 6 tháng địa phương phải có phương án
bồi thường cho người dân, tránh tình trạng cùng một dự án phê duyệt phương án
bồi thường nhiều lần, nhiều đợt, nhiều mức giá dẫn đến người dân khiếu kiện.
Ông Huỳnh Tấn Lộc, Phó chủ tịch
UBND TP.Biên Hòa, cho rằng nguyên nhân dẫn đến tình trạng chậm trễ mặt bằng dự
án điện có phần lỗi của nhà đầu tư. Để phê duyệt phương án bồi thường một
trường hợp, địa phương phải kiểm tra, xác minh nhiều lần, thế nhưng chủ đầu tư
để 6 tháng sau mới chuyển tiền bồi thường. Khi đó, mức giá bồi thường đã khác,
rồi lãi suất phát sinh, ai sẽ chịu trách nhiệm.
Ông Trần Minh Đạt, Trưởng phòng Kỹ
thuật và quản lý năng lượng Sở Công thương, cho biết liên quan đến các vị trí
móng trụ bị chồng lấn phạm vi đường cao tốc Biên Hòa - Vũng Tàu, UBND tỉnh đã
chỉ đạo dừng thi công, các sở, ngành và H.Long Thành sẽ kiểm tra hiện trạng và
đề xuất vị trí di dời.
Phó chủ tịch UBND tỉnh Võ Tấn Đức
cho rằng, hạ tầng điện phải đi trước một bước để phục vụ cho các hạ tầng khác.
Tuy nhiên, quy hoạch vị trí móng trụ, hướng tuyến phải đồng bộ quy hoạch sử
dụng đất, kế hoạch phát triển năng lượng của tỉnh. Khi triển khai xây dựng, chủ
đầu tư phối hợp chặt chẽ với các địa phương trong công tác giải phóng mặt bằng.
“Thời gian qua, công tác phối hợp
giữa Ban Quản lý dự án điện miền Nam với các địa phương trong giải phóng mặt
bằng chưa chặt chẽ, chủ đầu tư chậm chuyển tiền chi trả bồi thường cho người
dân, vấn đề này phải rút kinh nghiệm” - Phó chủ tịch UBND tỉnh Võ Tấn Đức nhấn
mạnh.
Đối với 6 dự án sắp triển khai, Sở
TN-MT phối hợp UBND các huyện, thành phố có đường dây đi qua hỗ trợ chủ đầu tư
thủ tục đăng ký kế hoạch sử đụng đất bổ sung để kịp trình UBND tỉnh phê duyệt
kế hoạch sử dụng đất năm 2022 làm cơ sở giải phóng mặt bằng, khởi công dự án;
kiểm tra và có biện pháp ngăn người dân xây nhà, công trình kiến trúc dưới hành
lang lưới điện.
Box: Theo Ban Quản lý dự án các
công trình điện miền Nam, đơn vị đang thi công 6 công trình điện cao thế: đường
dây 500kV Long Thành - rẽ Phú Mỹ - Sông Mây; Trạm biến áp 500kV Long Thành và
các đường dây đấu nối; Trạm biến áp 220kV An Phước; Trạm biến áp 220kV Tam
Phước; Trạm biến áp 220kV Định Quán; đường dây 220kV Sông Mây - Tam Phước.
Phan Anh
